El 11 de agosto el municipio de Fontana dio a conocer que se estaban pavimentando 380 metros o 3 cuadras de la calle Mendoza en el barrio Villa Sarmiento de Fontana, desde la avenida Nahuel Huapi (límite con Resistencia) hasta la calle Lucio Salvadores. Horas después, un reel informó que la obra incluía también las calles Brown, Pasaje La Pampa y Rioja. El 18 de agosto una nueva nota informó un total de 700 metros, lo cual prácticamente confirma que serían estas tres calles entre Alvear y Mendoza.
Las calles incluidas serían entonces:
- Mendoza entre Salvadores y Nahuel Huapi: 3 cuadras o 380 metros. En obras entre Salvadores y Brown
- Pasaje La Pampa entre Alvear y Mendoza: 1 cuadra o 140 metros. En obras.
- Brown entre Alvear y Mendoza: 1 cuadra o 140 metros. Pendiente.
- Rioja entre Alvear y Mendoza: 1 cuadra o 140 metros. Pendiente.
El 11 de septiembre la calle Mendoza entre Lucio Salvadores y Pasaje La Pampa lucía terminada pero aun sin habilitar. Desde la bocacalle hasta Almirante Brown, la mitad tenía la primera capa colocada, mientras que en el tramo restante no hubo movimiento de suelos. El Pasaje La Pampa entre Alvear y Mendoza tenía la segunda capa colocada en toda su extensión, solo restaban los cordones cuneta.

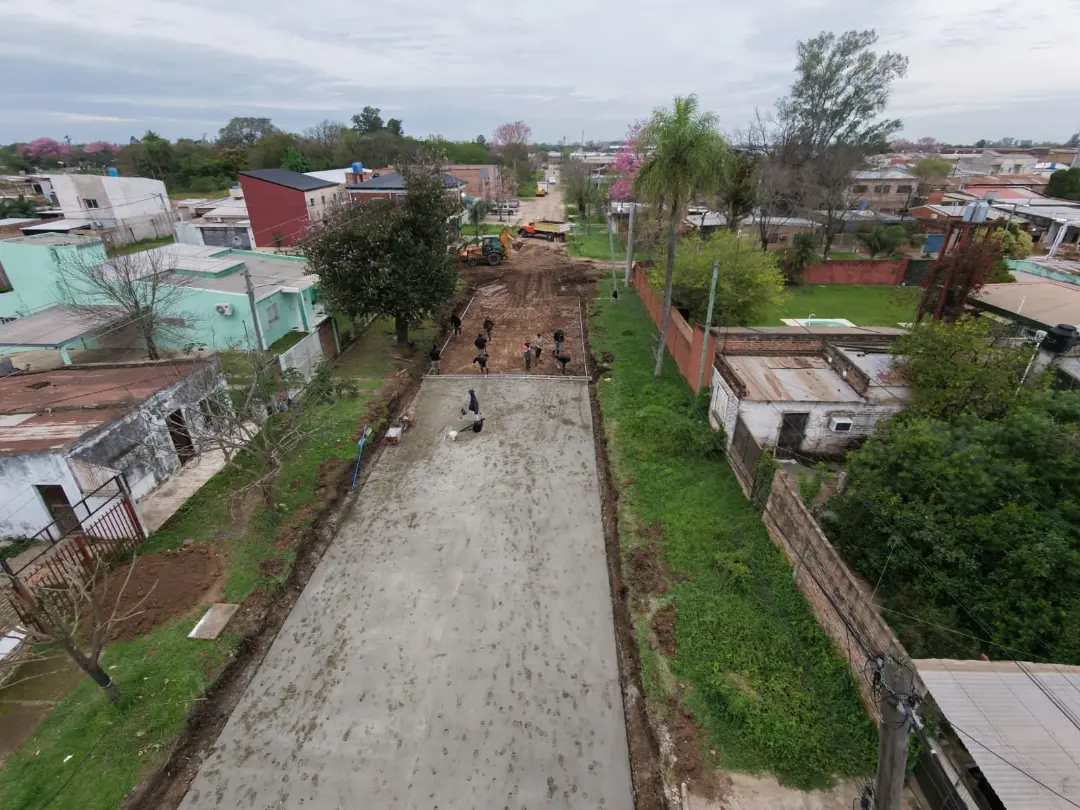

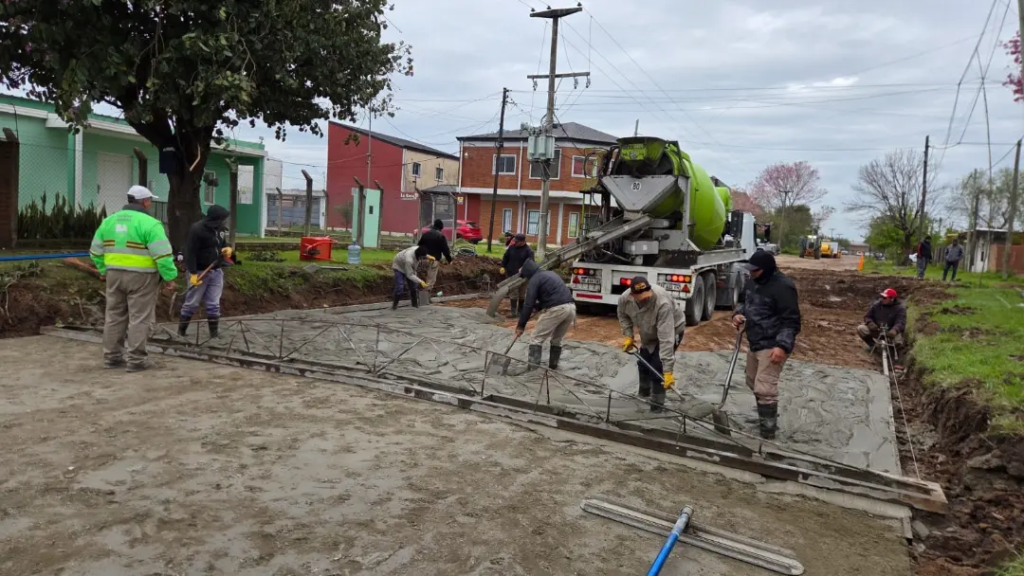

En la publicación se muestra el volcado de la capa de hormigón pobre. Dado que esto sucede por lo general una semana después del comienzo de los trabajos de suelo, estimo que la obra comenzó el lunes 4 de agosto, mismo día que inició la pavimentación de la cercana calle Río Negro, y con la que seguramente formen un único proyecto.

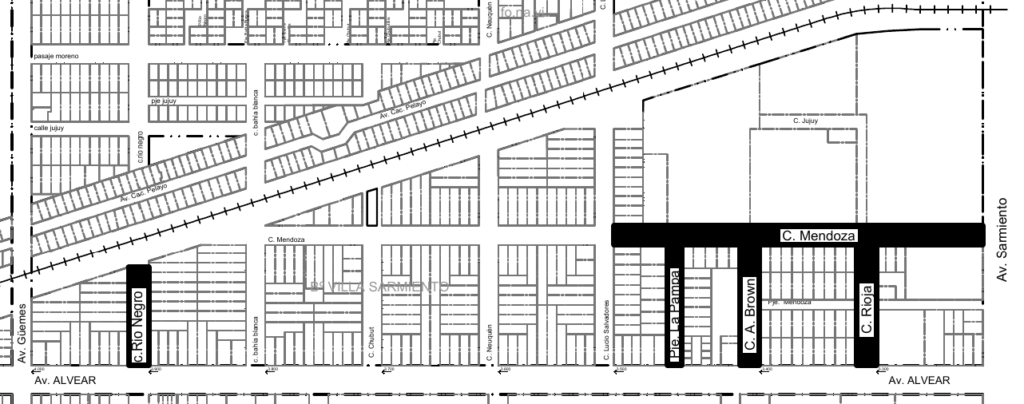

Las otras cuadas mencionadas son las tres transversales a Mendoza entre Nahuel Huapi y Salvadores. La nota no menciona de dónde a dónde. Mi estimación es que se pavimentará 1 cuadra o 140 metros de cada una entre la avenida Alvear y Mendoza, generando una malla cerrada similar a la que ya hay entre Salvadores y Bahía Blanca. Podrían extenderse todas 1 cuadra más hasta Jujuy pero al no mencionarse esta calle lo veo más difícil. Tampoco se menciona nada del Pasaje Mendoza. De cumplirse mi proyección, el total a pavimentar ascendería a los 800 metros, o 6.5 cuadras.
Cronología
El 6 de septiembre la calle Mendoza entre Lucio Salvadores y Pasaje La Pampa tenía la segunda capa de hormigón colocada y se estaban colocando los cordones cuneta; desde la bocacalle con Pasaje La Pampa hasta la mitad de cuadra antes de Almiranter Brown se había colocado la primera capa de hormigón, mientras que en el tramo restante no se había hecho aun el movimiento de suelos. En Pasaje La Pampa entre Alvear y Mendoza los primeros 30 metros donde originalmente se había comenzado seguían iguales, pero en el tramo restante sí se avanzó con la segunda capa de hormigón, aun sin cordones cuneta.
Al 30 de agosto la calle Mendoza entre Lucio Salvadores y Pasaje La Pampa seguía con la segunda capa de hormigón colocada sin los cordones cuneta. En Pasaje La Pampa entre Alvear y Mendoza se terminó de colocar la capa de hormigón pobre. No había movimiento de suelos en las demás calles.
Al 23 de agosto la calle Mendoza entre Lucio Salvadores y Pasaje La Pampa tenía la segunda capa de hormigón colocada, pero faltaban los cordones cuneta. En los primeros 30 metros de Pasaje La Pampa desde Alvear hacia Mendoza estaba colocada la capa de hormigón pobre. No había movimiento de suelos en las demás calles.
Al 15 de agosto la calle Mendoza entre Lucio Salvadores y Pasaje La Pampa tenía capa de hormigón pobre colocada; lo mismo sucedía en los primeros 30 metros de Pasaje La Pampa desde Alvear hacia Mendoza. No había movimiento de suelos en las demás calles.
